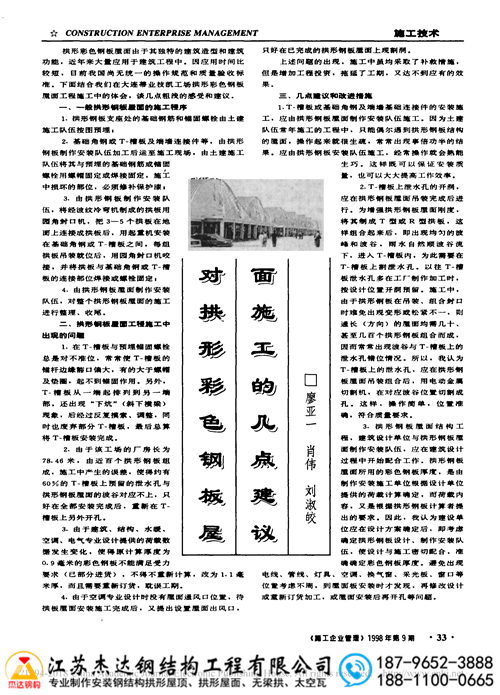

拱形彩色钢板屋面以其独特的建筑造型与功能优势在工程中得到广泛应用。然而由于应用时间相对较短,国内尚无统一的操作规范与质量验收标准。基于大连蒂业技凯工场拱形彩钢屋面工程施工的实际经验,总结了施工中的常见问题、原因分析与改进对策。
拱形钢板屋面的一般施工程序
标准的施工工艺流程为:土建完成预埋基础与锚固螺栓→钢结构队加工支座角钢与连接件运至现场→土建队焊接或螺栓固定支座→钢结构队地面咬合3-5个拱板后吊装→吊装就位后用封口机咬接→屋面收尾整理。这个流程涉及土建与钢结构两个专业队伍的协调配合,关键节点的交接质量直接影响后续工程进展。
施工阶段的主要工序
- 基础预埋:土建施工队按设计图预埋基础钢筋与锚固螺栓
- 支座制作:拱板队加工角钢或T-槽板及端墙连接件,并运至现场
- 支座安装:土建队将支座与预埋锚栓固定,损坏部位需修补保护漆
- 屋面吊装:用园角封口机地面咬接后,用起重机安装,再进行二次咬接与焊接
- 工程收尾:整理、清洁、检查
施工中的常见问题与根源分析
实际施工中经常暴露出多项问题,影响工程质量与进度。主要问题包括T-槽板与预埋锚栓对位不准,导致锚杆边缘豁口过大;沿结构长度方向出现"下炕"现象(斜下横梁);泄水孔与屋面波谷错位;设计变更导致板厚重新计算与订货;后期突然增加屋顶通风口需求。这些问题一旦发生,均需采取补救措施,增加投资与延误工期。
四大类问题的具体表现
问题一:T-槽板对位困难
土建队伍虽然建筑经验丰富,但对拱形屋面施工相对陌生。T-槽板与预埋锚栓的偏差造成锚杆边缘豁口偏大,甚至超过螺帽尺寸,无法形成有效的锚固。某工程因此废弃部分T-槽板,反复调整才最终完成。
问题二:泄水孔错位
由于厂房长78.46米,由近百个拱形钢板组成,施工过程中产生的累积误差导致约60%的T-槽板上预留的泄水孔与屋面波谷错位,被迫全部吊装后重新开孔,大量返工。
问题三:板厚变更
设计过程中,建筑、结构、水暖、空调、电气等专业的荷载数据变化,导致原计算的0.9mm厚彩钢板无法满足需求,需改为1.1mm,且部分已进货。重新订货耽误工期。
问题四:后期增加屋面孔洞
空调设计时没有屋面通风口,待屋面安装完成后才提出设置出风口需求,被迫在已完成屋面上现制开孔。
改进措施与管理建议
建议一:T-槽板安装由拱形屋面队伍施工
T-槽板或基础角钢及端墙基础连接件的安装,应由拱形钢板屋面制作安装队伍负责施工,而非土建队伍。理由是土建队伍常年接触传统建筑,只能偶尔遇到拱形屋面工程,操作生疏导致事倍功半。拱形屋面队伍经常操作此类项目,熟能生巧,既能保证安装质量,也能提高工作效率。
建议二:泄水孔在吊装后开启
T-槽板上的泄水孔应在拱形屋面吊装组合完成后进行开启,而非工厂预制。原因是为增强刚度,屋面板多采用T型或R型截面,组合后形成均匀的波峰与波谷。由于吊装与组合时难免出现变形或松紧不一,通长方向的屋面波谷与T-槽板预留孔口经常错位。采用电动金属切割机在对应波谷位置切割,既操作简单,位置准确,又符合质量要求。
建议三:建筑设计与拱形屋面队伍提早配合
拱形钢板屋面工程建筑设计单位与屋面制作安装队伍,应在建筑设计过程中开始密切配合。屋面彩钢板厚度由屋面队伍根据设计提供的荷载数据确定,而荷载内容则由屋面计算者提出要求。因此建设单位应在设计方案确定后即选定屋面队伍,使设计与施工密切配合,准确确定板厚。同时避免电线、管线、灯具、空调、换气窗、采光板等布置不周,导致屋面板安装后再开孔或设计变更的问题。
常见问题解答
为什么拱形屋面施工看似简单却容易出错?
表面看来拱形屋面由预制构件快速组装,但实际上涉及材料、设计、加工、安装等多个环节的精确协调。任何一个环节的偏差都会导致后续问题,累积到工程后期就成为难以弥补的缺陷。
土建队伍为什么不适合装T-槽板?
拱形屋面是相对新颖的结构形式,土建队伍缺乏专业经验。而拱形屋面队伍每月都要处理数十个此类项目,对各种偏差的处理都有成熟经验。交叉施工导致责任模糊,出现问题时容易互相推诿。
设计单位提前参与的实际好处有哪些?
提前让屋面队伍参与设计过程,可确保结构形式与材料规格从源头就符合施工实际。屋面队伍会根据制造与施工能力提出合理建议,避免后期因设计不合理而导致的变更。同时各专业在设计阶段就协调好各类孔洞位置,大大降低施工阶段的风险。
小结
拱形彩色钢板屋面施工的关键在于跨专业的有效协调与事前的充分准备。江苏杰达钢结构工程有限公司等承包企业应强化项目管理意识,提前发现与预防问题,而非被动应对。建议施工企业建立与设计单位的长期合作机制,将屋面施工的专业知识与经验前置到设计阶段,既能提高工程质量,也能显著降低工期与成本。
- 上一篇: 大跨度拱形彩钢波纹屋面_无梁施工工艺与经济效益
- 下一篇: 高拱浅拱波纹钢屋盖承载力研究与应用参考
![]() |
![]() |
猜你喜欢
- 2026-07-04 宝钢粮仓无柱拱形屋面常见问题有哪些
- 2026-06-11 探讨米业仓库拱形屋面结构的安全性
- 2026-06-09 酱香型酒厂生成车间的拱形屋面结构的结构设计分析
- 2026-06-08 酱香型酒厂生成车间屋面拱形结构的施工工艺
- 2026-06-07 酱油厂仓库拱形屋面结构的施工管理方法
- 2026-06-06 网球场拱形屋面结构的结构计算方法
- 2026-06-04 拱形屋面在羽毛球馆中的使用优势
- 2026-06-04 拱形屋面结构在牛羊圈舍中的风力响应研究
- 2026-05-31 拱形屋顶结构的美学与实用性结合
- 2026-05-26 探讨飞机库拱形屋面搭建中的项目管理方法
- 07-08旧波纹拱顶换新材成本高吗
- 07-07科普一下无梁拱顶拆除换新的要点
- 07-06旧拱顶整体更换工程施工工艺有哪些要点
- 07-05讲解一下宝钢快速施工拱形屋盖选型要点
- 07-04宝钢粮仓无柱拱形屋面常见问题有哪些
- 07-03宝钢厂房拱形钢结构顶常见质量问题及解决
- 07-02宝钢无梁拱形波纹钢屋盖常见问题如何解决
- 06-3013 科普一下拱形屋顶原有屋面紧固件拆除的安全规范
- 151710℃工业厂房中金属拱形屋顶的实战价值
- 61794℃牛棚拱形屋顶施工质量关键控制措施
- 61108℃酱油厂仓库拱形屋面的美学与功能平衡
- 60679℃金属拱形波纹屋顶技术深度综述
- 59673℃覆膜板拱形屋面设计的关键决策要素分析
- 59384℃堆料仓库施工人员配置与管理优化策略
- 58358℃拱形屋面在米业仓库中的应用优势
- 42280℃拱形屋顶设计提升建筑抗风性能的方法
- 121809℃潍坊十甲农贸市场拱形屋顶工程实例_2.6万平方金属波纹钢屋盖
- 120429℃江西九江湖口县粮库拱形屋面_金属钢结构工程施工案例
- 120320℃福建光泽直属库K-SPAN仓间罩棚施工工艺与周期
- 120686℃粮库仓间罩棚建设:拱形屋面与采光系统方案
- 121145℃徐州粮管拱形屋顶仓间罩棚施工工程案例
- 123443℃贵州龙里粮库双层拱形屋顶工程施工案例
- 123133℃河南周口沈丘中储粮拱形屋顶罩棚_施工方案与防护措施
- 120895℃浙江舟山粮库拱形仓间罩棚施工案例与施工总结
- 联系我们
-
- 联系人:张凯(经理)
- 手机号码:18796523888
- 手机号码:18811000665
- 邮箱:79588724@qq.com
- 名称:江苏杰达钢结构工程有限公司
- 地址:江苏省盐城市建湖县经济开发区886号
- 文章归档
-
- 2026年7月 (7)
- 2026年6月 (20)
- 2026年5月 (34)
- 2026年4月 (3)
- 2026年3月 (25)
- 2026年2月 (28)
- 2026年1月 (33)
- 2025年12月 (29)
- 2025年11月 (27)
- 2025年10月 (31)
- 2025年9月 (29)
- 2025年8月 (49)
- 2025年7月 (8)
- 2024年12月 (1)
- 2024年11月 (3)
- 2024年3月 (3)
- 2023年7月 (2)
- 2023年6月 (1)
- 2023年5月 (20)
- 2023年4月 (188)
- 2023年3月 (140)
- 2022年8月 (9)
- 2022年7月 (16)
- 2022年6月 (58)
- 2021年11月 (16)
- 2021年10月 (2)
- 2021年4月 (4)
- 2020年11月 (14)
- 2020年8月 (1)
- 2020年7月 (19)
- 2020年6月 (2)
- 2020年5月 (22)
- 2020年2月 (12)
- 2020年1月 (13)
- 2019年12月 (22)
- 2019年11月 (23)
- 2019年10月 (5)
- 2019年9月 (27)
- 2019年8月 (33)
- 2019年7月 (34)
- 2019年6月 (14)
- 2019年5月 (14)
- 2019年4月 (10)
- 2019年3月 (13)
- 2019年2月 (7)
- 2019年1月 (1)
- 2018年11月 (7)
- 2018年10月 (10)
- 2018年9月 (12)
- 2018年8月 (3)
- 2018年7月 (46)
- 2018年6月 (2)
- 2018年5月 (10)
- 2018年4月 (8)
- 2018年3月 (6)
- 2018年2月 (8)
- 2018年1月 (3)
- 2017年12月 (4)
- 2017年11月 (21)
- 2017年10月 (14)
- 2017年9月 (2)
- 2017年8月 (1)
- 2017年6月 (13)
- 2017年5月 (6)
- 2017年4月 (9)
- 2017年3月 (9)
- 2017年2月 (50)
- 2017年1月 (1)
- 2016年11月 (1)
- 2016年10月 (4)
- 2016年8月 (2)
- 2016年6月 (6)
- 2016年5月 (13)
- 2016年4月 (4)
- 2016年3月 (1)
- 2016年2月 (5)
- 2016年1月 (7)
- 2015年12月 (82)
- 2015年10月 (2)
- 2015年7月 (1)
- 2014年11月 (1)
- 2014年9月 (1)
- 2014年8月 (1)
- 2013年6月 (1)
- 标签列表
-
- 江苏杰达钢结构工程有限公司 (325)
- 杰达钢构 (1256)
- 拱形屋面 (896)
- 拱形屋顶 (3200)
- 金属薄壁拱型屋盖 (173)
- 金属波纹钢屋盖 (394)
- 拱形波纹钢屋盖结构 (243)
- 钢结构工程施工 (96)
- 招标公告 (97)
- 拱形屋顶图纸 (482)
- 钢结构 (561)
- 粮库储粮罩棚 (206)
- 仓间罩棚 (1251)
- 拱壳屋面 (101)
- 无梁拱 (458)
- 太空瓦 (186)
- 拱形屋 (2026)
- 落地拱 (122)
- 拱形顶 (91)
- 粮食储备库 (173)
- 机械罩棚 (149)
- 拱形波纹钢屋盖 (979)
- 钢结构拱形屋顶 (212)
- 粮库拱形屋顶 (128)
- 粮库仓间罩棚 (104)
- 最新留言
-
- 站点信息
-
- 文章总数:1449
- 页面总数:1
- 分类总数:10
- 标签总数:185
- 评论总数:0
- 浏览总数:15279001
