江西鹰潭某厂家车棚采用拱形屋顶结构,是现代工业建筑中常见的快速施工方案。江苏杰达钢结构工程有限公司技术团队为您介绍这一项目的设计要点与施工特色。
项目基本情况
本工程位于江西省鹰潭市,为某厂家车棚新建项目,采用钢柱下部结构和拱形屋顶上部结构的组合设计。
- 建筑跨度:13.5米
- 建筑长度:24米
- 建筑面积:324平方米
- 拱形屋顶拱高:2.7米(跨度的1/5)
- 屋面板材厚度:0.9mm
- 屋面板材厂家:上海宝钢
- 计划施工周期:约7天

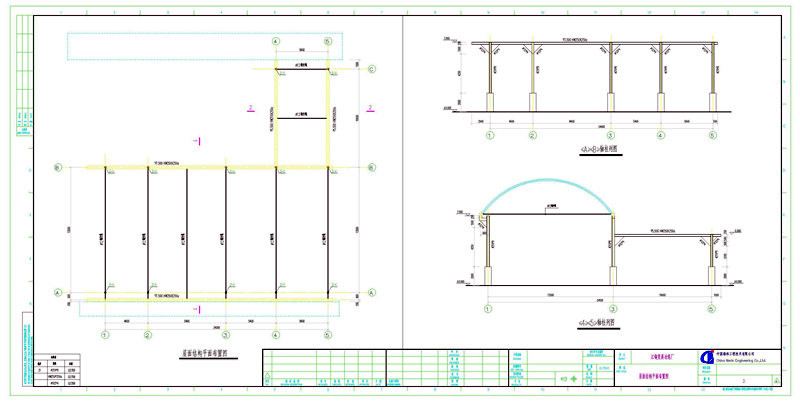

结构设计方案
该项目采用两座拱形屋顶,其中主屋顶跨度较大,辅助屋顶跨度较小,共同覆盖整个车棚区域。
屋顶结构配置
- 主拱形屋顶跨度:13.5米
- 辅助拱形屋顶跨度:5.6米
- 屋面板材:金属结构屋面板,厚度0.9mm
- 天沟侧壁:设钢雨水口

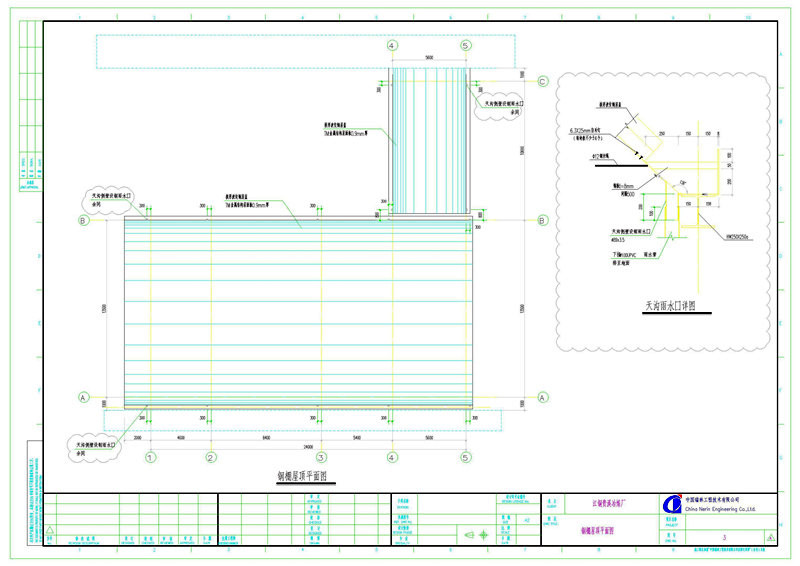

屋顶平面图与构造

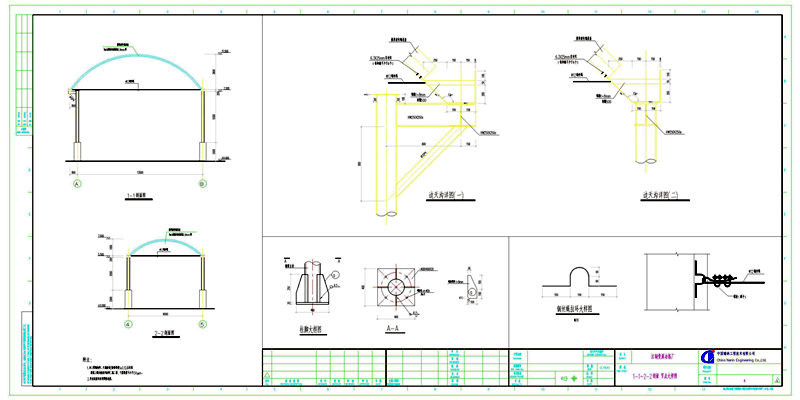

支撑体系与防风措施
钢绳拉结系统
在拱形屋顶下端安装钢绳拉结,钢绳长度与拱形屋顶跨度相等,可有效防止侧向风压。每条钢绳的两端均有两个螺栓连接,与拱形屋顶的瓦片固定。
- 钢绳布置间距:每隔4.6米拉一条钢绳
- 钢绳距离地面高度:7.5米
- 立柱高度:2米
- 每块屋面板固定螺栓数:不少于4个自攻钉
材料防护要求
本工程钢构件与天沟采用专业的防护涂层,确保长期耐候性与防腐能力。
- 除锈等级:Sa2.5(二级喷砂除锈)
- 涂料类型:聚氯乙稀含氟萤丹涂料
- 涂装工艺:二底二面
- 干膜厚度:不小于150μm
- 所有连接:采用焊接连接
施工工艺特点
拱形屋顶结构具有施工速度快的特点。该项目共324平方米的建筑面积,只需7天左右即可完成主体施工,相比传统混凝土屋顶能大幅缩短工期,减少成本投入。
常见问题解答
拱形屋顶为什么需要钢绳支撑?
拱形屋顶在横向受力(特别是侧风作用)时,钢绳支撑能有效防止屋顶的侧向移动,提高整体结构的稳定性和安全性,是保证风荷载抗性的关键构件。
金属屋面板与其他屋面材料相比有什么优势?
金属屋面板自重轻、防水性能好、施工速度快、耐久性强。特别是采用厚度0.9mm的高强度板材,既能保证强度,又能降低成本。
这种结构能承受多大的风载?
通过钢绳支撑系统、螺栓固定与焊接连接的多层防护,能应对一般地区的风荷载要求。具体的风压设计值应根据项目所在地的风荷载规范确定。
小结
江西鹰潭车棚项目充分展示了拱形屋顶结构在工业建筑中的应用优势。江苏杰达钢结构工程有限公司在此类快速施工项目中具有丰富经验,可为您提供从设计、制作、安装到质保的全方位专业服务,确保项目按时交付并达到规范要求。
- 上一篇: 镇江扬中拱形波纹钢屋盖施工图纸详解
- 下一篇: 山东济南厂房拱形屋面施工方案与造价分析
![]() |
![]() |
猜你喜欢
- 2026-07-05 讲解一下宝钢快速施工拱形屋盖选型要点
- 2026-07-04 宝钢粮仓无柱拱形屋面常见问题有哪些
- 2026-06-30 13 科普一下拱形屋顶原有屋面紧固件拆除的安全规范
- 2026-06-29 介绍一下拱形屋顶结构连接件加固改造技术交底
- 2026-06-28 拱形屋顶钢拱架锚固螺栓质量验收标准有哪些
- 2026-06-27 拱形屋顶屋面分包不含螺栓改造项目对天气有什么要求
- 2026-06-26 拱形屋顶钢结构零星改造签证价格怎么算
- 2026-06-26 拱形波纹钢屋盖施工注意事项全解析:从材料检验到安全管控
- 2026-06-25 20 拱形屋顶通长高强螺栓紧固作业完成后怎么检查是否合格
- 2026-06-12 如何通过受力计算设计拱形屋顶的抗风系统
- 07-08旧波纹拱顶换新材成本高吗
- 07-07科普一下无梁拱顶拆除换新的要点
- 07-06旧拱顶整体更换工程施工工艺有哪些要点
- 07-05讲解一下宝钢快速施工拱形屋盖选型要点
- 07-04宝钢粮仓无柱拱形屋面常见问题有哪些
- 07-03宝钢厂房拱形钢结构顶常见质量问题及解决
- 07-02宝钢无梁拱形波纹钢屋盖常见问题如何解决
- 06-3013 科普一下拱形屋顶原有屋面紧固件拆除的安全规范
- 151710℃工业厂房中金属拱形屋顶的实战价值
- 61794℃牛棚拱形屋顶施工质量关键控制措施
- 61109℃酱油厂仓库拱形屋面的美学与功能平衡
- 60680℃金属拱形波纹屋顶技术深度综述
- 59673℃覆膜板拱形屋面设计的关键决策要素分析
- 59385℃堆料仓库施工人员配置与管理优化策略
- 58359℃拱形屋面在米业仓库中的应用优势
- 42280℃拱形屋顶设计提升建筑抗风性能的方法
- 121809℃潍坊十甲农贸市场拱形屋顶工程实例_2.6万平方金属波纹钢屋盖
- 120429℃江西九江湖口县粮库拱形屋面_金属钢结构工程施工案例
- 120320℃福建光泽直属库K-SPAN仓间罩棚施工工艺与周期
- 120686℃粮库仓间罩棚建设:拱形屋面与采光系统方案
- 121145℃徐州粮管拱形屋顶仓间罩棚施工工程案例
- 123443℃贵州龙里粮库双层拱形屋顶工程施工案例
- 123133℃河南周口沈丘中储粮拱形屋顶罩棚_施工方案与防护措施
- 120895℃浙江舟山粮库拱形仓间罩棚施工案例与施工总结
- 联系我们
-
- 联系人:张凯(经理)
- 手机号码:18796523888
- 手机号码:18811000665
- 邮箱:79588724@qq.com
- 名称:江苏杰达钢结构工程有限公司
- 地址:江苏省盐城市建湖县经济开发区886号
- 文章归档
-
- 2026年7月 (7)
- 2026年6月 (20)
- 2026年5月 (34)
- 2026年4月 (3)
- 2026年3月 (25)
- 2026年2月 (28)
- 2026年1月 (33)
- 2025年12月 (29)
- 2025年11月 (27)
- 2025年10月 (31)
- 2025年9月 (29)
- 2025年8月 (49)
- 2025年7月 (8)
- 2024年12月 (1)
- 2024年11月 (3)
- 2024年3月 (3)
- 2023年7月 (2)
- 2023年6月 (1)
- 2023年5月 (20)
- 2023年4月 (188)
- 2023年3月 (140)
- 2022年8月 (9)
- 2022年7月 (16)
- 2022年6月 (58)
- 2021年11月 (16)
- 2021年10月 (2)
- 2021年4月 (4)
- 2020年11月 (14)
- 2020年8月 (1)
- 2020年7月 (19)
- 2020年6月 (2)
- 2020年5月 (22)
- 2020年2月 (12)
- 2020年1月 (13)
- 2019年12月 (22)
- 2019年11月 (23)
- 2019年10月 (5)
- 2019年9月 (27)
- 2019年8月 (33)
- 2019年7月 (34)
- 2019年6月 (14)
- 2019年5月 (14)
- 2019年4月 (10)
- 2019年3月 (13)
- 2019年2月 (7)
- 2019年1月 (1)
- 2018年11月 (7)
- 2018年10月 (10)
- 2018年9月 (12)
- 2018年8月 (3)
- 2018年7月 (46)
- 2018年6月 (2)
- 2018年5月 (10)
- 2018年4月 (8)
- 2018年3月 (6)
- 2018年2月 (8)
- 2018年1月 (3)
- 2017年12月 (4)
- 2017年11月 (21)
- 2017年10月 (14)
- 2017年9月 (2)
- 2017年8月 (1)
- 2017年6月 (13)
- 2017年5月 (6)
- 2017年4月 (9)
- 2017年3月 (9)
- 2017年2月 (50)
- 2017年1月 (1)
- 2016年11月 (1)
- 2016年10月 (4)
- 2016年8月 (2)
- 2016年6月 (6)
- 2016年5月 (13)
- 2016年4月 (4)
- 2016年3月 (1)
- 2016年2月 (5)
- 2016年1月 (7)
- 2015年12月 (82)
- 2015年10月 (2)
- 2015年7月 (1)
- 2014年11月 (1)
- 2014年9月 (1)
- 2014年8月 (1)
- 2013年6月 (1)
- 标签列表
-
- 江苏杰达钢结构工程有限公司 (325)
- 杰达钢构 (1256)
- 拱形屋面 (896)
- 拱形屋顶 (3200)
- 金属薄壁拱型屋盖 (173)
- 金属波纹钢屋盖 (394)
- 拱形波纹钢屋盖结构 (243)
- 钢结构工程施工 (96)
- 招标公告 (97)
- 拱形屋顶图纸 (482)
- 钢结构 (561)
- 粮库储粮罩棚 (206)
- 仓间罩棚 (1251)
- 拱壳屋面 (101)
- 无梁拱 (458)
- 太空瓦 (186)
- 拱形屋 (2026)
- 落地拱 (122)
- 拱形顶 (91)
- 粮食储备库 (173)
- 机械罩棚 (149)
- 拱形波纹钢屋盖 (979)
- 钢结构拱形屋顶 (212)
- 粮库拱形屋顶 (128)
- 粮库仓间罩棚 (104)
- 最新留言
-
- 站点信息
-
- 文章总数:1449
- 页面总数:1
- 分类总数:10
- 标签总数:185
- 评论总数:0
- 浏览总数:15279001
